SeKo PRIX/SMART 9.1 – aktualizacja czerwiec 2014

Paweł Kaczmarski
Kolejna aktualizacja programów SeKo PRIX i SeKo SMART wprowadza zmiany, które poszerzają i optymalizują ich funkcje. Rozbudowane zostały Zestawienia, poza dotychczasowymi: Robocizny, Materiałów i Sprzętu, pojawiło się...

Kolejna aktualizacja programów SeKo PRIX i SeKo SMART wprowadza zmiany, które poszerzają i optymalizują ich funkcje. Rozbudowane zostały Zestawienia, poza dotychczasowymi: Robocizny, Materiałów i Sprzętu, pojawiło się zestawienie Cen Jednostkowych. Wprowadzona została możliwość stosowania odwołań do wartości pozycji, a wyrażenia matematyczne zostały rozszerzone o obsługę symbolu %. Dodatkowe możliwości pojawiły się również we wprowadzonych od wersji 8.2 Grupach Składników. Osoby pracujące na składnikach zagregowanych będą mogły korzystać z rozszerzenia ich funkcjonalności o wybór sposobu deagregacji. W wersji 9.1 programów SeKo PRIX i SeKo SMART został rozwiązany problem braku wyświetlania osadzonych w cennikach plików pdf, występującego po aktualizacji programu Adobe Acrobat Reader.
Zaktualizowana została baza katalogów normatywnych, w tym - katalog KNR-O 9-08 (wydanie 2014). Wprowadzone zostały korekty w bazie normatywnej, w tym - zgłoszone przez Użytkowników programów.

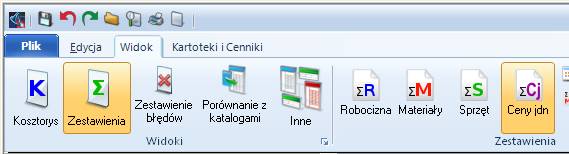

Zestawienie Cen Jednostkowych

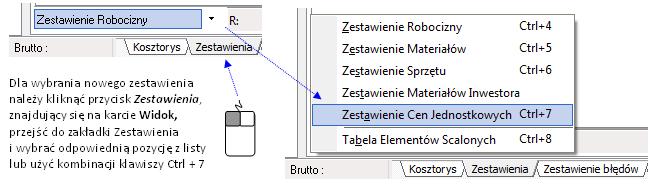

Funkcjonalność Zestawień Cen Jednostkowych jest identyczna jak Zestawień RMS. Podobnie jak w poprzednich wersjach, istnieje możliwość wyświetlenia z poziomu zestawienia listy lokalizacji , w których występuje dany składnik oraz zastąpienia składnika innym .

Referencje, wyrażenia matematyczne

W SeKo Prix 9.1 została rozszerzona możliwość stosowania odwołań pomiędzy składnikami kosztorysu. Poza istniejącą dotychczas możliwością odwoływania się do ilości robót, pojawiła się możliwość korzystania z odwołań do wartości innych składników kosztorysu. W przypadku nowych odwołań również można stosować wyrażenia matematyczne. W wyrażeniach matematycznych dodana została także obsługa zapisu procentowego.

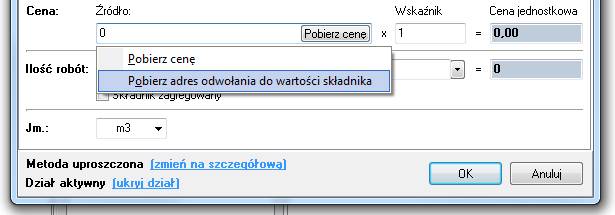

Odwołania do wartości realizowane są w podobny sposób jak w przypadku ilości robót – można skorzystać z symbolu $ oraz numeru składnika, do którego chcemy się odwołać. Możliwe jest także korzystanie z przycisku Pobierz cenę, którego funkcjonalność została rozszerzona.

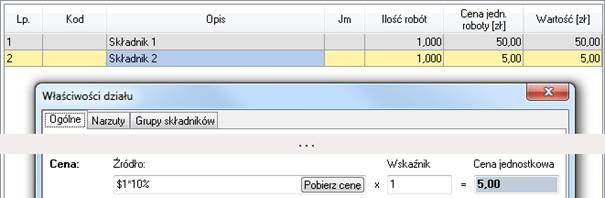

Wstawione referencje (odwołania) mogą być wykorzystane w wyrażeniach matematycznych – jak pokazuje poniższy przykład – określenie ceny jednostkowej składnika jako 10% sumy wartości innych składników.

Kosztorys z tak określonymi składnikami można zapisać, a następnie odczytać w starszych wersjach programu. Odczytają one jednak jedynie wartość wynikową, z pominięciem wyrażenia. Otwierając kosztorys we wcześniejszej wersji programu należy pamiętać, że podczas odczytu część informacji może zostać pominięta.

Odniesienie w cenie składnika, w odróżnieniu od referencji w ilościach robót, powoduje pobranie kwoty nie z własnej kolumny, czyli Cena jedn., a z pola Wartość. W celu uzyskania ceny jednostkowej z innego składnika (np. 1.1) należy w pobrać cenę bez modyfikacji $1.1, a następnie w ilości robót wprowadzić wartość 1/$1.1. Pozostała funkcjonalność pola jest taka sama, jak w przypadku ilości robót.

Deagregacja składnika

Często wykorzystywana przy pracy na wysokim poziomie agregacji funkcja programu SeKo PRIX – Składniki zagregowane, została rozbudowana o możliwość wyboru sposobu deagregacji.

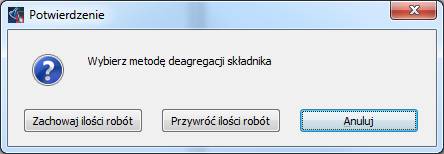

Działanie składnika zagregowanego opiera się na traktowaniu ilości robót w składnikach do niego należących jako „wag” i przy zmianie składnika nadrzędnego, automatyczną zmianę składników zewnętrznych. W poprzednich wersjach programów, rezygnacja z pracy ze składnikiem zagregowanym powodowała usunięcie „wag” i przywrócenie oryginalnych ilości robót. Z tego powodu nie było możliwe zachowanie zmian, dokonanych od momentu zagregowania składnika. Począwszy od wersji 9.1 programu SeKo PRIX, możliwy jest wybór trybu deagregacji. Kliknięcie przycisku Przywróć ilości robót powoduje odtworzenie ilości robót sprzed agregacji składnika, natomiast kliknięcie Zachowaj ilości robót powoduje zapis nowych wartości. Wybór Anuluj powoduje pozostawienie składnika, jako zagregowanego.

Przykład

Po agregacji działu głównego i zwiększeniu ilości robót, te same zmiany obejmują podrzędne pozycje. Zmiana ilości robót w dziale głównym powoduje taką samą (procentowo) zmianę w ilości robót w składnikach

Wybór opcji Przywrócenie ilości robót powoduje powrót do stanu poprzedniego w pozycjach podrzędnych, z zachowaniem nowej wartości w dziale głównym:

Wybór przycisku Zachowaj ilości robót powoduje zachowanie wszystkich nowych wartości:

Grupy Składników

Organizacja grup

Zarządzanie grupami składników zostało rozbudowane o Grupy Nadrzędne, w których grupowane są, znane z poprzedniej wersji, Grupy Funkcyjne.

Domyślnie została dodana grupa nadrzędna o nazwie Grupa domyślna. Dodatkowo, po otwarciu kosztorysu, utworzonego w poprzedniej wersji programu z grupami jednopoziomowymi, zostaną one wczytane do drugiej grupy domyślnej SeKoPrix8.2. Użytkownik ma możliwość tworzenia swoich grup nadrzędnych oraz umieszczania w nich grup funkcyjnych.

Kompatybilność

Grupy zapisane w wersji 9.1 nie są odczytywane przez SeKoPrix 8.2; grupy zapisane w wersji 8.2 są otwierane w SeKoPrix 9.1 i wyświetlane w predefiniowanej grupie nadrzędnej o nazwie SeKoPrix8.2.

Zaznacz / Odznacz grupę

Przyciski Zaznacz grupę oraz Odznacz grupę służą do grupowego zaznaczania i odznaczania składników kosztorysu. Po wybraniu grup z listy i kliknięciu jednego z w.w. przycisków, w aktualnym kosztorysie zostaną zaznaczone bądź odznaczone wszystkie składniki, przypisane do wybranych grup.

Obsługa Adobe Reader XI (11.0.0.7)

W połowie maja 2014 firma Adobe opublikowała aktualizację programu Acrobat Reader (do wersji 11.0.0.7), przystosowaną do obsługi w przeglądarkach 64-bitowych. Spowodowało to problemy w programach korzystających z tego rozwiązania, między innymi w SeKo PRIX/SMART. W efekcie tego działania, w starszych wersjach SeKo Prix, panel boczny w przeglądarkach cenników nie wyświetlał osadzonych w cennikach dokumentów PDF. Począwszy od wersji 9.1, programy Seko PRIX i SeKo SMART prawidłowo współpracują  z Adobe Reader'em w wersjach 11.0.0.7 (i wyższych).

Tworzenie nowego kosztorysu

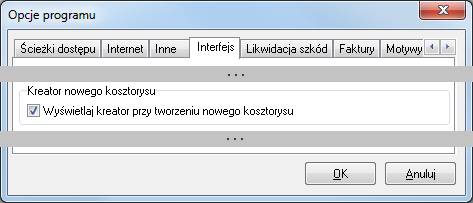

Zaznaczenie w Opcjach programu opcji Wyświetlaj kreator przy tworzeniu nowego kosztorysu powoduje pojawienie się w menu Plik opcji Nowy z Kreatorem, pozwalającej na wyświetlenie Kreatora nowego kosztorysu, mimo jego wyłączenia.

Skalowanie czcionek

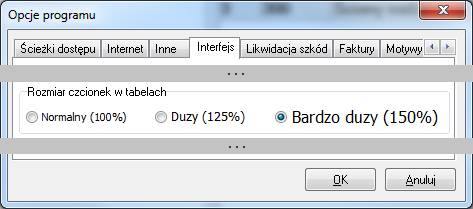

Program SeKoPrix, począwszy od wersji 9.1, został znormalizowany pod kątem pracy na różnych ustawieniach rozmiarów czcionek w systemie. Systemowe ustawienia czcionek, które są dostępne w zależności od systemu operacyjnego:
Windows XP: Panel sterowania -> [Wygląd i kompozycje] -> Ekran
Windows 7: Panel sterowania -> Ekran
Windows 8: Ustawienia -> Panel sterowania -> [Wygląd i personalizacja] -> Ekran
zostały zniwelowane i zastąpione wewnętrznymi ustawieniami programu.

W programie zmianom rozmiaru ulegać będą jedynie elementy związane bezpośrednio z kosztorysem, np. tabele. Pozostałe elementy, jak menu i okna dialogowe, zostały zestandaryzowane tak, by nie były zależne od zmian w konfiguracji systemu.
